Chiffrer un chantier sans y perdre : la méthode par le temps

8 octobre 2026Thibaut OzturkDevis
Chiffrer un chantier sans y perdre : la méthode par le temps

TLDR : chiffrer un chantier correctement, c'est d'abord compter le temps avant de compter les matériaux. Si tu rates cette étape, tu peux vendre, gagner des marchés, et quand même perdre de l'argent. Cet article te donne une méthode simple, testée sur le terrain, pour construire un prix qui tient la route.

Beaucoup d'artisans et d'indépendants chiffrent à l'instinct. Un coup d'oeil au chantier, une estimation rapide, un prix qui « paraît raisonnable ». Le problème, c'est que l'instinct ne facture pas les allers-retours, les imprévus, ni le temps passé à répondre aux questions du client après la livraison. Et à la fin du mois, les marges fondent.

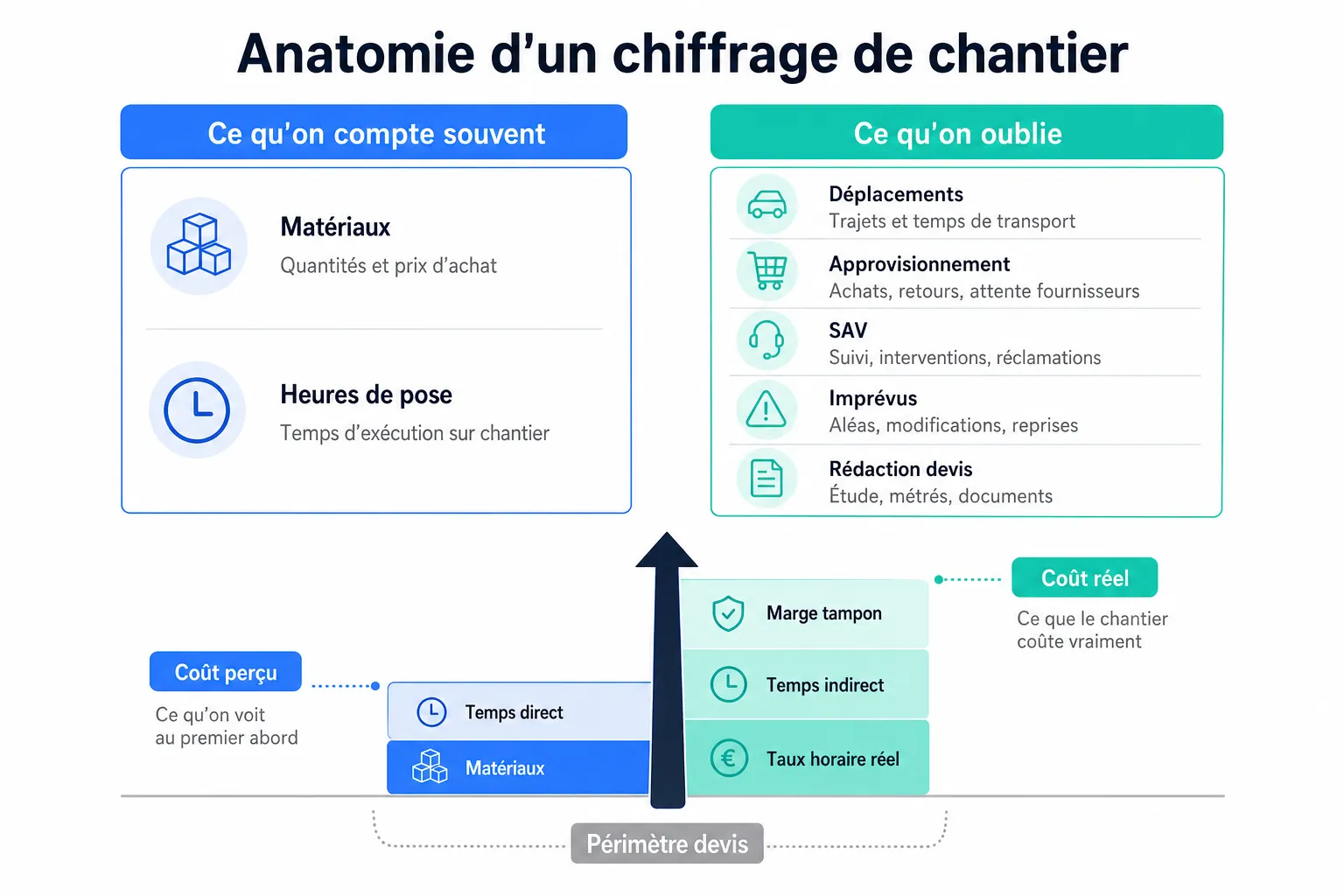

Pourquoi le temps est la base pour chiffrer un chantier

Les matériaux, tu peux les acheter au prix fournisseur. Tu connais le ticket de caisse. Mais le temps, lui, tu l'estimes. Et c'est là que ça dérape.

Le vrai coût d'un chantier, c'est ton temps multiplié par ce que tu dois gagner à l'heure pour que ton activité soit viable. Pas ce que tu aimerais gagner. Ce que tu dois gagner pour couvrir tes charges, te payer, et dégager un peu de marge.

Un chantier mal chiffré, c'est rarement un problème de matériaux. C'est presque toujours une sous-estimation des heures. Le déplacement non compté. La demi-journée de reprise oubliée. Le temps de commande et de réception des fournitures passé à la trappe.

Décompose le chantier en blocs de temps

Avant d'écrire un prix, liste chaque tâche séparément. Pas « pose de carrelage ». Plutôt : préparation du support, découpe, pose, joints, nettoyage. Chaque bloc a sa propre durée.

Ajoute ensuite ce qu'on appelle le temps indirect :

  • Déplacement aller et retour (chaque jour, pas juste une fois)
  • Approvisionnement et retours en magasin
  • Échanges avec le client avant, pendant et après
  • Rédaction du devis lui-même
  • Gestion des imprévus (compte au moins un pourcentage tampon)

Ce temps indirect est souvent ce qui fait basculer un chantier de rentable à déficitaire. Il est invisible sur le devis, mais bien réel dans ta journée.

Une astuce simple : après chaque chantier terminé, note le temps réellement passé et compare avec ton estimation. En quelques semaines, tu vois tes angles morts.

Calculer ton taux horaire réel, pas le taux affiché

Ton taux horaire, c'est pas ce que tu annonces au client. C'est ce que tu dois facturer pour que chaque heure travaillée couvre tout ce que l'heure non facturée coûte.

Pense aux heures de prospection, de devis, de comptabilité, de SAV. Tu ne les factures pas directement. Mais elles existent. Elles réduisent le nombre d'heures productives dans ta semaine.

Si tu travailles quarante heures par semaine mais que seulement vingt-cinq sont facturables, ton taux horaire réel est presque le double de ce que tu crois. C'est un calcul inconfortable, mais indispensable.

Prends tes charges fixes mensuelles, ajoute ta rémunération cible, divise par le nombre d'heures réellement facturables dans le mois. Tu obtiens ton plancher. En dessous, tu travailles à perte.

Intégrer les matériaux sans te faire piéger

Une fois le temps cadré, les matériaux sont plus simples à intégrer. Mais il y a quelques pièges classiques.

  • Ne pas oublier les chutes et pertes (carrelage, bois, peinture)
  • Compter la livraison si elle est à ta charge
  • Anticiper les hausses de prix entre le devis et la commande
  • Ne pas oublier les consommables : visserie, adhésifs, bâches, lames de scie

Applique une marge sur les matériaux, même modeste. Tu portes la responsabilité de l'approvisionnement, tu assumes le risque, tu mérites une contrepartie. C'est normal, pas indécent.

Certains pros chiffrent matériaux et main-d'oeuvre séparément sur le devis. D'autres globalisent. Les deux approches se défendent, mais être transparent sur les matériaux évite les discussions en fin de chantier.

Formaliser le chiffrage dans un devis qui protège

Un bon chiffrage ne sert à rien s'il reste dans ta tête ou dans un SMS. Il doit devenir un devis écrit, daté, signé.

Le devis pose le périmètre. Ce qui est inclus, ce qui ne l'est pas. Ce qui déclenchera un avenant si le client change d'avis en cours de route. Un devis flou, c'est un chantier qui s'étend sans que tu puisses facturer la différence.

Si tu cherches à gagner du temps sur la rédaction, la création de devis à la voix permet de dicter tes lignes directement depuis le chantier, sans rentrer au bureau pour tout retaper.

Pense aussi à préciser la durée de validité du devis. Les prix des matériaux bougent. Un devis sans date limite peut te coincer si le client revient trois mois plus tard en réclamant le même tarif.

Mon avis

J'ai vu beaucoup d'artisans débordés de travail et pourtant à l'os en fin de mois. Le problème est presque toujours le même : ils chiffrent le matériau à l'euro près et le temps à la louche.

Mon conseil : inverse la priorité. Commence par le temps, sois rigoureux là-dessus, et les matériaux deviendront simples à intégrer. Et prends le temps de noter, même rapidement, les heures réelles de chaque chantier. C'est la seule façon d'affiner ta méthode.

Ne sous-estime pas non plus le coût de la relation client après livraison. Les questions, les retouches mineures, les explications à donner, tout ça prend du temps. Et ce temps, il faut qu'il soit absorbé quelque part dans ton prix.

Questions fréquentes

Comment chiffrer un chantier quand on débute et qu'on n'a pas de références ? Décompose chaque tâche au maximum et compte large sur le temps. Mieux vaut être surpris par l'efficacité que par la perte. Après quelques chantiers, tu ajusteras avec des données réelles.

Dois-je détailler chaque ligne sur le devis ou donner un prix global ? Le détail protège les deux parties. Il évite les malentendus sur ce qui est inclus et justifie le prix si le client questionne. Un prix global peut sembler plus simple, mais il t'expose à des demandes d'ajouts sans supplément.

Comment gérer un imprévu qui fait exploser le temps prévu ? Préviens le client dès que tu le découvres, avant de continuer. Un avenant signé vaut mieux qu'une discussion à la facturation. Si le devis précisait bien le périmètre initial, tu es en position de demander un ajustement de prix sans friction.
